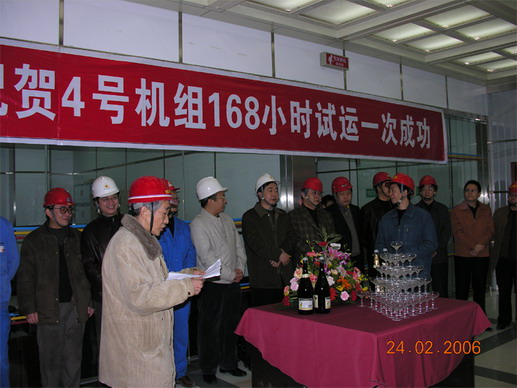

由四川巴蜀电力开发有限责任公司投资控股建设的江油电厂二期(2×300MW)扩建工程在国家、省、市各级领导、各有关部门的关心支持下,在千亿体育集团及巴蜀公司、千亿体育能源和西部能源等三家股东单位的领导下,通过全体参战单位的共同努力,第二台机组—4号机组于2006年2月24日凌晨02:35分顺利通过168小时试运行,标志着该机组整套启动调试工作已圆满结束并投入商业试运营。同时也标志着江油扩建整体工程即将全部竣工。
4号机组于2004年11月19日锅炉钢架正式开吊,开始安装至具备整套启动条件的安装工期13个月。期间克服了原材料大幅涨价、设备供货延期、天然气供应不足等不利因素,通过全体参战单位的共同努力,使机组顺利投产发电。2006年1月23日,4号机组第一次启动验收委员会议在成都顺利召开,2006年1月29日首次冲转3000 r/min成功,1月30日一次并网成功,2月4日首次带满300MW负荷。2月17日凌晨2:35分,汽水品质合格,高加、电除尘投入,热工、电气保护、协调控制等调节系统全部投入,机组带满负荷300MW进入168小时试运,经过全体参战人员的艰辛努力,克服了煤质差、助燃用天然气供应不足等困难,安全稳定连续运行168小时,保护投入率100%,自动投入率98.3%,平均负荷率>95%。目前机组运行稳定,工况良好。
4号机组的顺利投产试运营,使公司全体员工深受鼓舞,精神为之振奋,决心继续发扬团结协作、敢打硬仗、连续作战精神,做好工程竣工收尾工作,争取更大成绩。
(巴蜀江油燃煤发电有限公司:李毅松)
二00六年二月二十四日
