排除困难 巴蜀江油电厂力保脱硫接口工程顺利进行

来源: 巴蜀公司 发布日期: 2006/11/01 0

    7天大假过后,巴蜀江油电厂广大员工迅速投入到紧张的工作之中,一项重大工程''--''-330MW机组脱硫接口工程以及公用系统大修等工作通过10天的苦战,于10月18日按计划完成任务,脱硫烟道部分具备投运条件,7号机于19日开始点火,目前机组运行正常。
    10月8日22点,巴蜀江油电厂7号机组按计划停机,至此两台330MW机组已全部停运,其脱硫工程接口工作全面铺开。
    此项接口工程是脱硫工程的一项重要项目之一,包括有:在7、8号炉烟道上加旁路挡板门,在7号炉原烟道和净烟道接口,热工控制保护接口,发电机变压器组改造,高变冲灰水,闭冷水管,仪用、杂用空气管改造,烟道热工测量,烟气取样装置安装接口等,它的进度将直接关系到整个脱硫工程的进展情况,同时8号机组又是在大修期间,有除尘器改造、燃烧器改造、捞渣机改造等众多重大项目,工作内容点多面宽难度大,并且只有10天的时间要完成外围一次设备的对接和有关电源、保护更改,以及还有利用双机全停的大好机会进行的公用系统大修等工作,其难度是可想而知的,能否顺利完成任务,该公司面对困难不等不靠迎难而上。
    工程虽然外包工给电建三公司,但是,作为业主方的巴蜀江油电厂一点也没有放松,从公司管理层就高度重视,每一项工作都做了非常详细的安排和部署,公司领导和有关职能部门从总体协调、脱硫工程接口、公用系统大修等都进行了明确分工,并把具体工作内容落实到人头,并在相应的施工地点挂牌,形成了事事有人管、有人抓,确保每一项工作不落空,所有工作都围绕接口这个工作重点来开展,全力以赴确保工程的顺利进行。

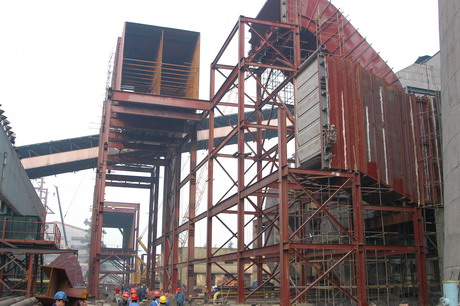

    在脱硫工程接口、8号机组和公用系统大修现场到处都是一片繁忙的景象,焊工、安装人员、指挥人员、施工监理等各司其责,大型工程施工吊车在指挥人员的精心指挥下,象穿针引线一般把重达数吨的大型脱硫烟道部件准确安装到位。公司领导随时都在过问工程进展情况,并亲自深入现场查看,生产技术部、安全监察部等有关部门负责人几乎天天蹲守在现场,他们在现场来回巡视,了解工程进度,协调处理突发事件,并与施工单位友好协商,共同出谋划策解决施工中出现的困难,每天连续工作时间都达到12小时以上。
    在公用系统大修工作中,该公司生产技术部等职能部门还对设备进行了全面的检查,根据设备的状况和运行发现的缺陷,编制了消缺任务书,共提出了公用系统缺陷66条,7号机组缺陷69条,并且以文件的形式发函给巴蜀江油工程公司,要求按照任务书的内容确保消缺工作无漏项地完成,为提高设备健康水平奠定了基础。

                                                                                       (李安庆)




千亿体育集团网站群

千亿体育 四川千亿体育能源股份有限公司 四川千亿体育大健康产业集团有限责任公司 四川嘉阳集团有限责任公司 四川千亿体育峨眉铁合金(集团)有限责任公司 千亿体育信息产业集团有限公司 四川千亿体育田湾河开发有限责任公司 四川泸州川南发电有限责任公司 四川千亿体育燃气发电集团有限责任公司 四川千亿体育售电有限责任公司 四川千亿体育峨眉旅游开发有限公司 四川千亿体育兴川建设有限责任公司 四川千亿体育佳友物业有限责任公司 四川千亿体育国际网球中心开发有限责任公司 四川省房地产开发投资有限责任公司 华西牙科有限责任公司 天府大数据国际战略与技术研究院 西昌千亿体育大健康科技有限公司 四川牙谷建设管理有限公司 四川千亿体育新能源有限公司
关注千亿体育集团 微信扫描上方二微码关注
